人民网雄安5月15日电 (王红)雄安新区容城县人民政府日前发布《关于2022年雨污分流改造项目第五阶段断交的通告》,显示5月16日起至6月20日,将对永贵大街(豪丹路-奥威路路段)进行断交施工。其中,待金台路(永贵大街-XN12)通车后,永贵北大街(豪丹路-金台路)封闭施工;待罗萨大街(豪丹路-金台路)通车后,永贵南大街(金台路-奥威路)封闭施工。

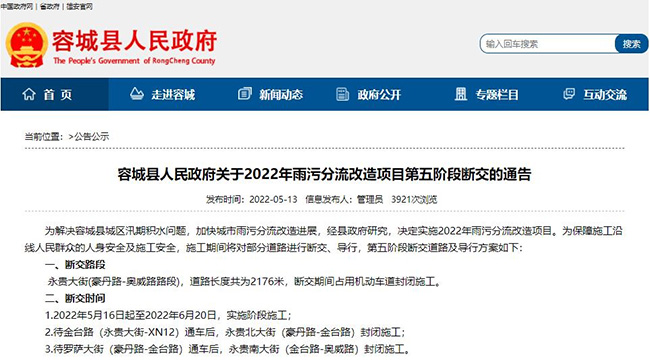

图为网站截图。
断交期间,封闭施工路段禁止机动车通行,机动车可绕行板正大街、罗萨大街和澳森大街通行;谷庄西路与永贵大街交叉口、永贵大街与金台路交叉口、和平路与永贵大街交叉口东西方向暂不封闭,行人可正常通行(交叉口施工时临时封闭);永贵大街临街商铺通过两侧人行便道出入,施工期间居民可通过谷庄西路、沟谷路、地块周边的街坊路和人行便道出入;永贵大街(豪丹路-金台路路段)以西车辆可绕行金台西路-澳森北大街,谷庄西路-澳森北大街,行人经人行便道通行;永贵大街(豪丹路-金台路路段)以东车辆可绕行金台西路-板正大街,沟谷路-板正大街,行人经人行便道通行;永贵大街(金台路-奥威路路段)以西车辆可绕行金台西路-澳森北大街,军转路-澳森南大街,行人经人行便道通行;永贵大街(金台路-奥威路路段)以东车辆可绕行金台西路-板正大街,和平路-板正大街,行人经人行便道通行。
详情如下:
容城县人民政府关于2022年雨污分流改造项目第五阶段断交的通告
为解决容城县城区汛期积水问题,加快城市雨污分流改造进展,经县政府研究,决定实施2022年雨污分流改造项目。为保障施工沿线人民群众的人身安全及施工安全,施工期间将对部分道路进行断交、导行,第五阶段断交道路及导行方案如下:
一、断交路段
永贵大街(豪丹路-奥威路路段),道路长度共为2176米,断交期间占用机动车道封闭施工。
二、断交时间
1.2022年5月16日起至2022年6月20日,实施阶段施工;
2.待金台路(永贵大街-XN12)通车后,永贵北大街(豪丹路-金台路)封闭施工;
3.待罗萨大街(豪丹路-金台路)通车后,永贵南大街(金台路-奥威路)封闭施工。
三、导行方案
(一)封闭施工路段禁止机动车通行,机动车可绕行板正大街、罗萨大街和澳森大街通行;
(二)谷庄西路与永贵大街交叉口、永贵大街与金台路交叉口、和平路与永贵大街交叉口东西方向暂不封闭,行人可正常通行(交叉口施工时临时封闭);
(三)永贵大街临街商铺通过两侧人行便道出入,施工期间居民可通过谷庄西路、沟谷路、地块周边的街坊路和人行便道出入;
(四)永贵大街(豪丹路-金台路路段)以西车辆可绕行金台西路-澳森北大街,谷庄西路-澳森北大街,行人经人行便道通行;
(五)永贵大街(豪丹路-金台路路段)以东车辆可绕行金台西路-板正大街,沟谷路-板正大街,行人经人行便道通行;
(六)永贵大街(金台路-奥威路路段)以西车辆可绕行金台西路-澳森北大街,军转路-澳森南大街,行人经人行便道通行;
(七)永贵大街(金台路-奥威路路段)以东车辆可绕行金台西路-板正大街,和平路-板正大街,行人经人行便道通行。
四、前期断交施工情况
(一)第一阶段断交施工情况。
1.和平路(永贵大街-板正大街段)已于4月18日通车;
2.正义路(金容大街-罗萨大街段)、文化街(正义路-古城路段)已于4月20日通车;
3.金台西路(大水大街-XN12路段)已于5月1日通车;
4.板正大街(豪丹路-金台路段)于5月10日通车;
5.金台路(永贵大街-XN12)、豪丹路(板正大街-罗萨大街段)预计5月16日通车;
6.罗萨大街(金台路-豪丹路段)预计5月24日通车;
7.金台路(板正大街-永贵大街)等剩余断交道路预计5月下旬通车。
(二)第二阶段断交道路正在有序施工,预计5月底通车。
(三)第三阶段断交道路正在有序施工,预计5月20日通车。
(四)第四阶段断交道路正在有序施工,预计6月20日通车。
由于断交施工给沿线群众出行带来诸多不便,敬请谅解。请通行车辆及行人按照导行方案出行。
特此通告。
容城县人民政府
2022年5月13日
